一、施工前的准备
1、施工前做好技术和原材料的组织安排.
2、准备好施工工具:电子秤、物料桶、扫把、胶带、刮板、刷子、搅拌器等
二、基础处理
1、检查作业基层是否坚实、平整、洁净;
2、对地面进行全面的清理打磨,地面有裂纹、深坑或小洞等缺陷先修补,形成粗糙、洁净、平整的施工面。
3、清理路面油污或污渍,清理时可使用适当清洁剂祛除,但必须用水冲洗干净。
4、清理路面灰尘和障碍物,必要时可以用风机吹除。
5、施工场地须采取适当保护措施,避免已施工路面受到污染。

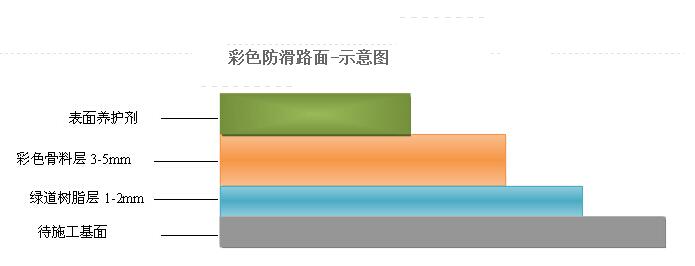

三、底涂层施工
1、目 的:保绿道树脂附着强度。
2、材 料:国贸封闭底漆
3、施工工具:滚筒、搅拌器等
4、施工方法:将国贸材封闭底漆充分搅拌,分2-3次均匀涂在素地表面. 常温下(25℃通风良好)4-8小时后可进行下道施工。
四、彩色骨料施工
1、目 的:满足使用要求,形成止滑效果。
2、材 料:国贸绿道树脂、彩色骨料
3 、施工工具:镘刀、搅拌器等
4、施工方法:
a)专人负责物料配比,将甲料:乙料=5:1称重;
b)将乙料加入甲料前,用搅拌器搅拌甲料30秒,然后再将乙料倒进甲料内,搅拌1-2分钟,直至混合物完全搅拌均匀;
c)将混合物迅速摊铺在工作面上,立即用刮板将绿道树脂刮平(摊铺尽量快速和方向一致),覆盖率为:1.8kg/㎡;
d)将彩色骨料均匀抖动,撒布在刚摊铺的绿道树脂上,用量:4kg/㎡;
e)余料回收:确认树脂已固化后,将没有与树脂黏着的骨料收回。没有受到污染的骨料可以继续使用。
五、面层施工
1、目 的:保护成品地面,延长使用寿命
2、材 料:国贸罩面剂
3. 施工方法:将国贸罩面剂混合搅拌,用辊筒均匀涂布在彩色骨料层表面,保养一周即可使用
六、清理养护
施工完毕,将施工杂物、垃圾清理干净。
|
